镇电9F燃机搬迁改造项目完成主厂房区域桩基工程

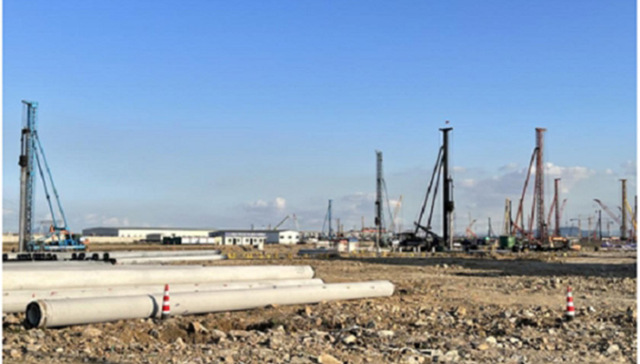

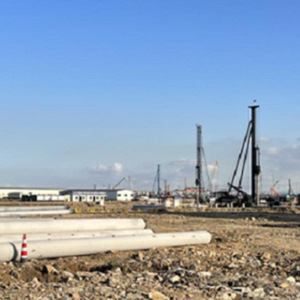

该项目主厂房区域桩基已全部施工完成,共完成1400套桩,桩基检测工作(静载荷试验)正式启动

浙能镇海天然气公司9F燃机搬迁改造项目作为浙江省“十四五”期间“4+1”清洁火电重点建设项目、宁波市“十四五”重大能源项目,对于优化宁波地区电源结构、提高电网安全稳定运行水平具有十分重要的意义。近日,该项目主厂房区域桩基已全部施工完成,共完成1400套桩,桩基检测工作(静载荷试验)正式启动,为下一步主厂房及机岛基础开挖及第一方混凝土的浇筑创造条件。

项目厂址位于镇海燃气热电公司东侧,用地8.54公顷,核准动态总投资约23亿元。项目建设规模为2套430MW级燃气-蒸汽联合循环机组,具备一定的对外供热能力,首台机组预计2024年3月底建成投产。建成后,新机组纯凝工况联合循环发电效率可达58.7%,供热工况联合循环效率可达65.93%,排放强度仅为同规模燃煤机组的40%,节能减排效果显著,属于高效、低碳的清洁能源机组。

为保证施工顺利开展,镇电公司提前策划,以可研和初步设计为基础,多次与设计院、总包单位深入探讨技术方案,在上级公司的指导下及时启动各标段设备招标工作,在合理的计划安排下,及时将确定的设备资料提交给设计院,保证图纸准确有效的投入施工。在施工过程中,工程部、基建安保部、总包单位和监理单位严把质量关、安全关,根据施工组织设计,严格按照施工方案及相关规范执行,保证工程安全、质量可控。

目前,四通一平工程中的场地平整、道路浇筑、施工用水、消防用水及生活用水等大部分已经完成,总包办公楼、土建实验室、总包食堂板房搭建工作基本完成。随着总包办公楼的即将交付使用,工程智慧工地建设的全面开展,主厂房及机岛基础的即将开挖,镇电9F燃机搬迁改造项目也将进入土建工程和安装工程的新阶段。
