文 | 解葆青 水航东 徐相杰

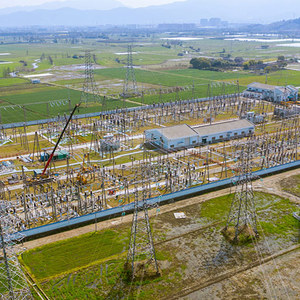

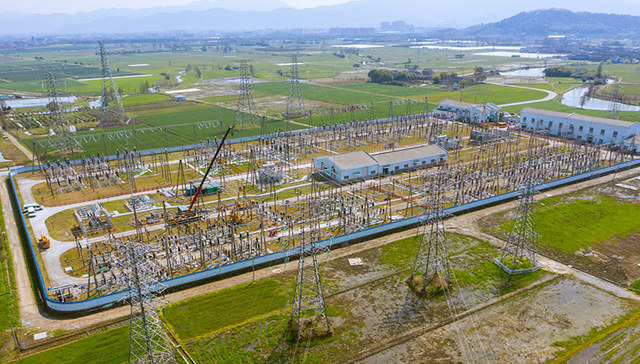

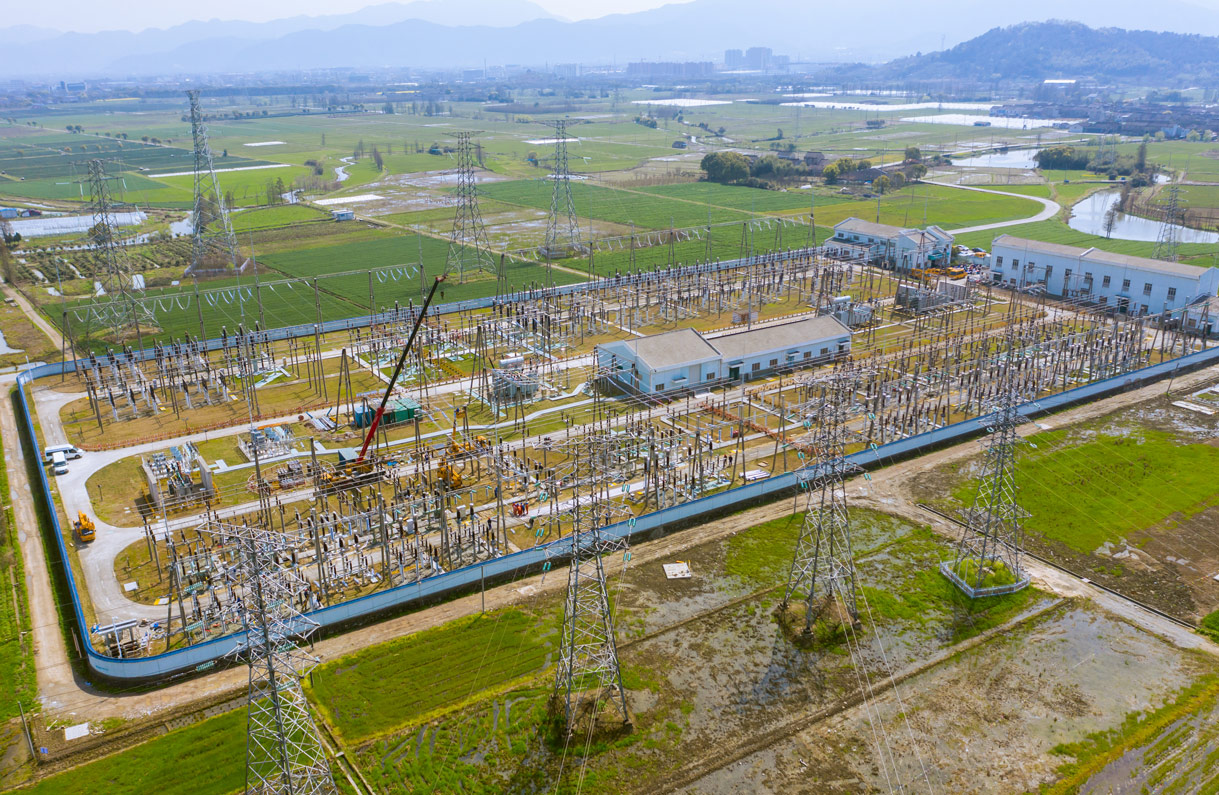

“今天是广济变3号主变扩建工程最后一天的工作,工作内容是110千伏副母间隔母线至闸刀导线搭接,总共有2组6根导线。施工过程中大家务必要严格遵守安全规程作业……”5月8日7时30分,天气晴朗,在220千伏广济变电站3号主变扩建工程现场,国网宁波供电公司所属宁波送变电公司变电安装一队的8名工作班成员迎着初升的阳光已整齐列队,在工作票许可后,现场总负责人雷坤正在使用基建“e安全”进行工作任务和安全工作交底。
当天下午,广济变110千伏副母分段开关顺利投运,为历时整整一年的广济变3号主变扩建工程画上了圆满的句号。工程投运后,主供奉化中心城区的110千伏变电站将由同山变、广济变两座220千伏变电站供电,电网架构更加完善,大大增强了220千伏公用电网的供电能力及供电可靠性,可为奉化区的经济发展提供可靠充裕的绿色能源。

据了解,近年来奉化中心城区用电量激增,位于奉化区中东部的广济变最大供电负荷、主变负载率分别从2017年的26.5万千瓦、74%,增加至2020年的29.3万千瓦、81.3%,变电站供电压力较大,急需增加变电站主变容量来满足供区内日益增长的用电需求。此外,主供奉化城区的楼岩、舒家、大成、金钟、大桥等5座变电站均由广济变单独供电,供电可靠性矛盾突出,需要打通同山变与5座110千伏变电站的联系,以完善奉化中心城区的电网架构。
为此,国网宁波供电公司于2019年底着手谋划区域内工程,分别是220千伏广济变3号主变扩建工程、110千伏同山至楼岩线路工程以及110千伏大成变3号主变扩建工程。国网宁波供电公司经过通盘考虑各个工程内在逻辑关系、建设时序,在与该公司相关部门、所属相关单位周密协商后,决定了先投110千伏同山至楼岩线路工程,再投110千伏大成3号主变扩建工程,最后投220千伏广济变3号主变扩建工程的计划。其中,广济变扩建工程内容包括新增容量为24万千伏安的主变1台,220千伏母线和110千伏母线均完善为双母线双分段接线。
国网宁波供电公司建设部项目主管水航东介绍说,先投110千伏同山至楼岩线路工程和110千伏大成3号主变扩建工程,能分别打通5个110千伏变电站与220千伏同山变的联系,减轻广济变的负载压力,降低广济扩建工程实施过程中的电网风险、施工风险。编制广济扩施工计划时进行了周密谋划,通过组织现场踏勘和停电方案优化讨论、论证,并考虑疫情影响,果断作出了先在2020年下半年完善220千伏双母双分段接线并投运3号主变,2021年上半年再完善110千伏双母双分段接线的计划。
在广济变3号主变扩建工程中,国网宁波供电公司所属宁波送变电公司建设团队展现了高度的事业责任心、精湛的技术水平和过硬的专业素质,充分发扬了特别能吃苦、特别能战斗、特别能奉献的铁军精神。

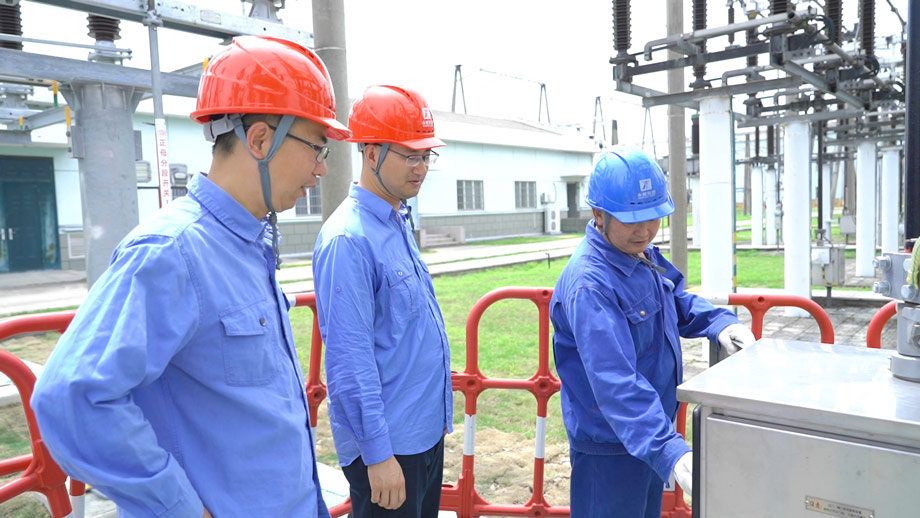

项目负责人俞纪东精心组织了现场踏勘、停电方案优化讨论,对包括变压器安装方案、跨线更换方案等重大工程作业专项施工方案认真审核,对工程建设过程中遇到的设备质量问题等疑难杂症认真把关。他在审核跨线更换方案时发现原跨线更换方案存在当跨线放下来时可能碰到正、副管型母线风险的缺陷,通过方案优化,在跨线中间位置增加1台吊机作为支撑点,从而避免了触碰设备。
2020年下半年进行的完善220千伏双母双分段接线工程作业时间长达3个月,为缩短今年上半年完善110千伏双母双分段接线的停电施工时间,俞纪东等积极组织参与停电方案的优化工作,110千伏同山至楼岩线路工程、110千伏大成3号主变扩建工程相继在2020年的8月10日、12月21日投运,从而实现了广济变110千伏正、副母线半停作业,比完善220千伏双母双分段接线停电施工时间缩短40个工作日。
新安装的3号主变35千伏闸刀的接地刀闸存在反向操作状况,容易引起误操作,
经俞纪东等与厂家设计部门及时有效沟通后,做到了同向操作。
在3号主变现场吊罩检查时,发现了支持引线的绝缘木件支撑有多个开裂,随即业主要求变压器厂家将主变返厂整改。俞纪东在返厂跟踪检查时,又发现了10多个开裂处,并一一要求厂方整改到位。

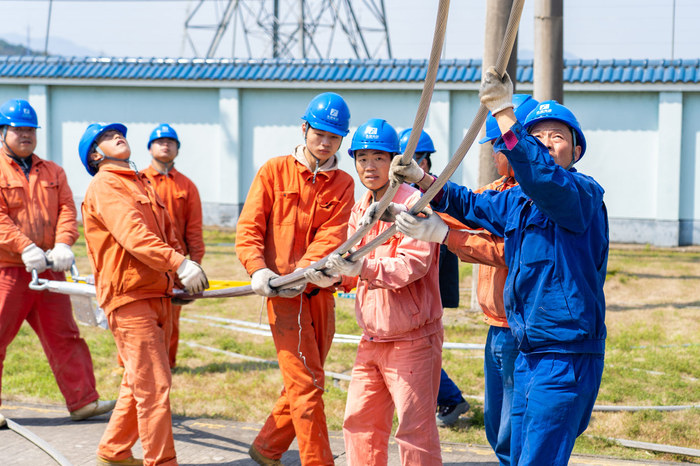

“安全是重中之重。”担任现场总负责人的雷坤说, 在工程最后一天,他依然没有丝毫放松安全弦。用他的话来说,最后一天的活,工作内容看似简单,实际干起来并没有想象得那样轻松。使用基建“e安全”现场录音的安全作业交底方面的内容时长有3分钟,内容包括今天的工作任务安全风险等级是三级风险,作业时要与110千伏带电设备保持1.5米的安全距离,工作人员严禁跨越固定围栏,登高作业人员要正确使用安全带,做好防感应电措施,严禁高空抛物,地面闸刀调试人员上下绝缘梯要有专人扶持,导线要两人放倒搬运,二次调试人员工作前要核对工作屏柜,严防跑错间隔,所有工作人员必须清楚工作任务和安全注意事项等,足以说明在运行变电站作业要考虑的安全事项多,作业难度大。当天搭接的导线为630平方毫米的双分裂导线,导线又粗又硬,尽管他们之前已进行了预装准备,也至少需要4个小时才可以完成任务。
为确保工程顺利完成,雷坤和他的团队做足了准备工作。2019年底,变电安装一队开始着手做准备。在去年5月份开工前,现场踏勘、施工方案(包括各专项施工方案)、项目团队人员组成、图纸审核、任务交底、车辆安排、施工工器具、施工所需各类材料、安全文明标化等全部准备落实到位。在广济变历经春夏秋冬四季的雷坤,印象最深的当属去年夏季,正赶上220千伏设备安装期间,为了躲开中午高温,他带领团队成员每天早上6点开始作业,下午天黑才下班,每天工作时间延长了很多。值得一提的是,在施工过程中,他们发现了220千伏电流互感器存在乙炔超标、3号主变高低压侧线圈支架弯曲变形、线圈松动等缺陷,随即责令厂方将设备返厂大修,导致工期紧张,为此雷坤放弃了数个月的周末休息时间。

“广济变二次调试工作复杂,工作难度大,是一次很好的学习和实践机会,有助于专业技术水平的提升。” 二次调试负责人柴建峰说,踏勘工作很重要,在进行220千伏/110千伏正副母I、II段保护、计量电压回路的割接工作前,踏勘时就应理顺全站的小母线电压回路走向,踏勘至每一块屏,每一块屏的每一个电压回路和每一个端子,并出一份全站电压回路割接图,以利于对新放的电缆进行芯线核对、绝缘测试;在开展220千伏、110千伏母差保护改造时,全站未全停,间隔轮停,给工作带来很大的风险,需要认真踏勘母差保护,搞清楚每一个回路,每一跳闸回路对应哪条线路,接在哪一个端子排,并制作二次回路拆、接表,认真正确执行二次安措卡。
“新母差接入停役间隔时,所接的电缆要确认,芯线要确认,所有的试验要做到位,要确认每一个回路都已验收通过,传动工作时要告知现场一次总负责,得到同意后,方可执行。试验结束后,所有接线端子应紧固,母差跳闸出口压板连接片应取下,其相应出口回路端子排要用红色胶布封住;母差大电流试验端子对已接入的间隔要用红色绝缘胶布封住,相应的端子排也是如此,并做好禁动标识。 ” 柴建峰回想广济变工作时对自己做过的工作一气呵成。
在广济变3号主变扩建工程中,面对困难和考验,国网宁波供电公司变压力为动力,上下联动,各专业部门、各项目施工单位心往一处想、劲往一处使、拧成一股绳,落细任务、压实责任,卡死节点,挂图作战,集中会战,不断地优化停电方案,最终达到预定效果。在3号主变扩建的过程中,利用停电方案的优化,宁波送变电公司还完成了1号主变的大修工作及1号主变保护改造工程,变电检修室则完成了220千伏和110千伏闸刀大修工作,实现了完美的配合。
此外,在2020年初,新冠肺炎病毒肆虐,各个厂家都不同程度地出现了供货压力。宁波送变电公司提前几个月催要物资,物资到货后通过现场试验和现场一丝不苟的检查,发现了物资供货的质量问题,及时汇报业主项目部按规范程序进行处理,既保证了质量,又保证了进度。
下一步,国网宁波供电公司将利用广济变扩建等系列工程的典型经验,从可研阶段介入,提前安排项目群的建设时序,为建设强大的宁波电网保驾护航。
