广西“三峡工程”提前一个月实现大江截流,进入二期建设阶段

该工程工期共计九年,总投资357.36亿元。

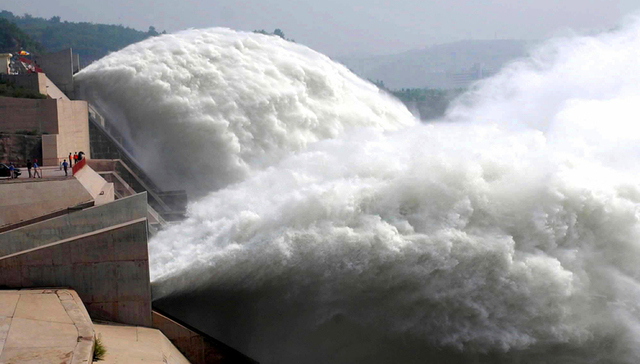

图片来源:视觉中国

记者 | 界面工业

有着广西“三峡工程”之称的大藤峡水利枢纽工程进入二期建设阶段。

据《中国水利报》报道,10月26日13点58分,大藤峡水利枢纽工程较计划提前一个月成功实现大江截流,黔江水流由已建成的左岸泄水闸平稳下泄,标志着大藤峡工程一期主体工程按节点完成,二期建设正式启动。

公开信息显示,大藤峡水利枢纽工程位于珠江流域西江水系黔江河段大藤峡峡谷出口处,是一座集防洪、航运、发电、补水压咸、灌溉等综合利用的大型水利枢纽工程,是国家172项节水供水重大水利工程之一。据《南国今报》等媒体报道,该工程有广西“三峡工程”之称。

黔江是典型的山区河流,河道狭窄弯曲,滩险较多,有“魔鬼航道”之称,可通航吨级仅300吨,属于五级航道。

2011年3月,国家发改委规划建设大藤峡水利枢纽工程。2014年,工程正式开工建设,工期共计九年,总投资357.36亿元。

《中国水利报》称,为达到匹配的通航效率,广西大藤峡水利枢纽开发有限责任公司(下称大藤峡公司)设计了高达47.5米的“超级船闸”,预计2020年船闸通航后黔江通航船舶吨级将提升九倍,年均货运量将提升至5200万吨。

大藤峡水利枢纽主要由黔江混凝土主坝、黔江副坝和南木江副坝等组成。

据水利部网站信息,大藤峡水利枢纽工程共分两期建设,一期为左岸工程,二期为右岸工程。其中,左岸工期五年,先行建设左岸泄水闸和厂房坝段、船闸及副坝工程等。

大藤峡公司官方微信显示,今年5月20日,右岸主体工程开工建设。右岸工程主要包括右岸泄水坝段、右岸厂房、右岸挡水坝段、黔江鱼道工程土建及机电、金属结构安装等工程,右岸主体工程计划于2023年12月31日完工,合同施工总工期55.3个月。

据中国电力建设股份有限公司(下称中国电建,601669.SH)官方信息,10月10日,水利部副部长蒋旭光率验收委员会对大藤峡水利枢纽左岸主体工程48.73米高程以下范围建筑物,以及右岸截流准备等工作进行截流阶段验收,提出左岸主体工程标段具备导流条件,可择机实施二期建设截流。

2015年,中国电建签订大藤峡水利枢纽工程左岸泄水坝段、左岸厂房工程土建及机电、金属结构安装施工项目。

自今年10月21日至2020年3月31日止,大藤峡大坝所在区域上下游水域将断航施工,工程进入截流蓄水阶段。

据《南国早报》报道,大藤峡水利枢纽工程一期蓄水计划从2020年3月20日开始,2020年3月31日蓄水至47.6m,同年4月30日蓄水至最高水位52.8m。

此后至2022年4月,根据来水流量,水库水位在最低水位44m和最高水位52.8m之间运行调度。二期蓄水规划时间从2023年8月开始,可蓄至正常水位61m;根据水库来水流量,水库水位在44m和61m之间运行调度。

大藤峡水利枢纽工程电站装机容量为160万千瓦,多年平均发电量60.55亿度,工程建成后,将为120.6万亩农田提供灌溉水源,并保障79万农村居民生活水源。

来源:界面新闻
