国家电投山东半岛600MW海上风电项目最新进展

国家电投近日发布了《国家电力投资集团有限公司2025年度第82批集中招标(山东公司山东半岛南5号海上风电一期600MW项目海上工程EPC总承包)招标公告》

文|经济导报 初磊

国家电投近日发布了《国家电力投资集团有限公司2025年度第82批集中招标(山东公司山东半岛南5号海上风电一期600MW项目海上工程EPC总承包)招标公告》,《公告》显示,国家电投山东半岛南5号风电一期项目位于烟台海阳市海域,建设规模603.5MW,拟安装71台8.5MW风电机组,项目预计2026年12月25日前实现全容量并网。

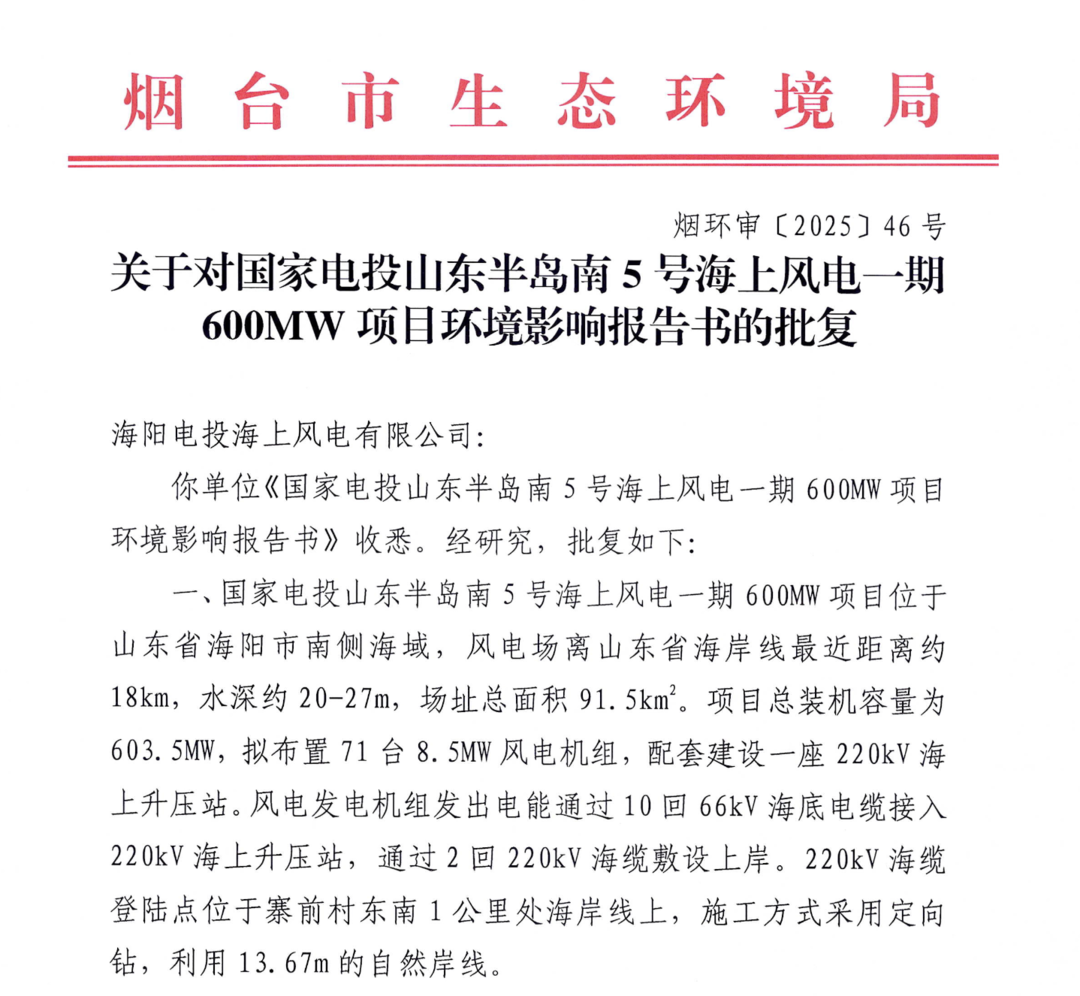

今年8月,烟台市生态环境局发布《关于对国家电投山东半岛南5号海上风电一期600MW项目环境影响报告书的批复》。

根据批复,国家电投山东半岛南5号海上风电一期600MW项目位于海阳市南侧海域,风电场离山东省海岸线最近距离约18km,水深约20-27m,场址总面积91.5km2。项目总装机容量为603.5MW,拟布置71台8.5MW风电机组,配套建设一座220kV海上升压站。风电发电机组发出电能通过10回66kV海底电缆接入220kV海上升压站,通过2回220kV海缆敷设上岸。220kV海缆登陆点位于寨前村东南1公里处海岸线上。项目总投资652358万元,其中环保投资1696.4563万元(含海洋生物资源修复补偿资金)。
